교외선 운행재개 추진
사업개요

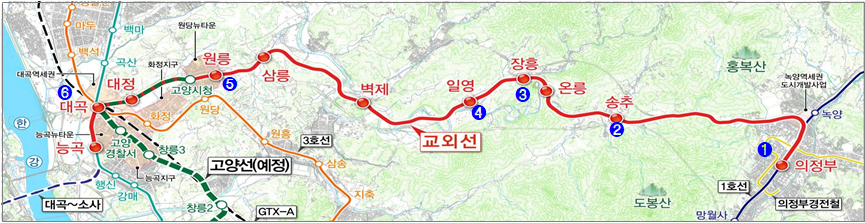

- 사업구간 : 의정부역 ∼ 장흥역 ∼ 능곡역 (32.1km)
- 운행방안
- 정차역 6개소
(의정부, 송추, 장흥, 일영, 원릉, 대곡, 능곡(여객미취급)) - 3편성(3량 1편, 디젤동차) 34회(시간당 1회)
- 정차역 6개소
- 사 업 비 : 국비 497억원(최소 필수시설) ※ '21년 국토부 본예산 40억 반영
추진현황
- 2016. 6. : 「제3차 국가철도망 구축계획」고시(추가검토사업 반영)
- 2018.10.∼12.: 교외선 운행재개 관련 관계기관 간담회(3회)
- 2019. 9. 3. : 교외선 운행재개 및 전철화사업 구축을 위한 업무 협약
- 2020. 3. 6. : 「교외선 운행재개 및 전철화사업 사전 타당성 조사용역」착수
- 2020.12.29. : 교외선 적기개통 및 효율적 추진을 위한 업무 협약
- '21년 실시설계 및 공사 추진
향후 추진계획
- 2021. 상반기. : 교외선 시설개량 설계
- 2022. 상반기. : 착공
- 2023. 하반기. : 준공 및 운행재개
