수도권 광역급행철도(GTX C) 추진
사업개요

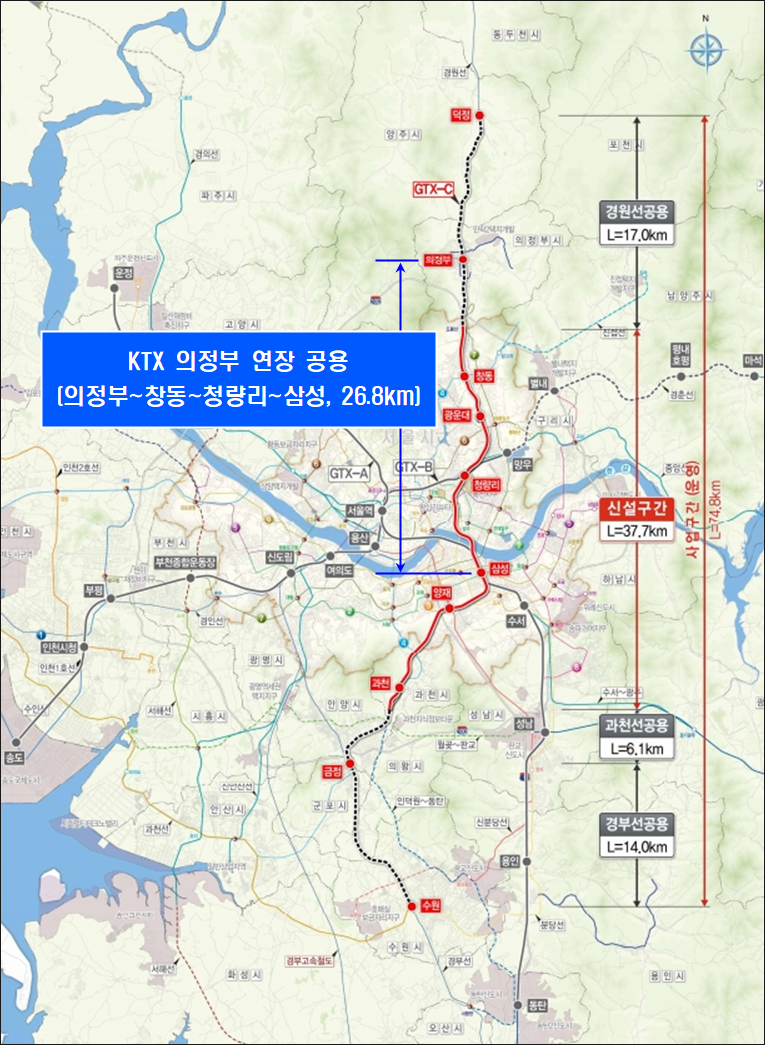

- 사업구간 : 덕정역 ∼ 의정부역 ∼ 수원역
- 사업규모 : 연장 74.8km (신설 37.1km, 기존선 공용 37.7km)
- 정거장 10개소(덕정,의정부,창동, 광운대,청량리,삼성,양재.과천,금정,수원)
- 차량기지 1개소(덕정역 인근)
- 사업주체 : 국토부(총사업비: 4조 3,857억 원, 예타결과: B/C 1.36)
추진현황
- 2014. 2. : B/C 0.66 (2014. 6.∼2015. 12.: 재기획 용역 시행 B/C 1.01)
- 2017.11. : 사업계획 변경안 기재부 제출
- 의정부∼금정⇒덕정∼수원 노선 연장, GTX 노선 공용 KTX 의정부 연장
- 2018. 12. : 예비타당성조사 통과 발표(B/C 1.36, AHP 0.616)
- 2019. 6. : 타당성 조사 및 기본계획 수립용역 착수
- 2020. 12.22 : GTX-C노선 민간투자대상사업 지정 및 시설사업기본계획 고시
향후 추진계획
- 2021. 4. : 사업시행자 선정 및 실시설계
- 2021.12. : 실시계획 승인 및 착공
- 2026.12. : GTX-C노선 준공 및 개통
